Planificación de producción y suministro con capacidad finita

Un plan que cabe en tus turnos y que dice cuánto puede mejorar

Para fábricas que planifican con turnos, cambios de formato y rutas por varios recursos. AMPE se pone al lado de tu ERP, lee tus datos y te devuelve el plan como propuestas que tú aceptas o rechazas.

Siete plantas, cada una con el plan de sus cinco recursos. El plan empieza con huecos, campañas partidas y órdenes que llegan tarde, se recoloca, algunas órdenes pasan de una planta a otra, y al final todas llegan a tiempo.

Tu MRP reparte cantidades por semana suponiendo que la capacidad da de sí. La planta descubre después que una orden no cabe en su ventana, que dos formatos seguidos obligan a una limpieza larga o que el cuello de botella estaba en otra semana. AMPE planifica con esas restricciones dentro y entrega cada plan con su margen: lo más que podría mejorar con esos mismos datos y esas mismas reglas.

Qué es
Un motor de planificación de producción y suministro con capacidad finita, contra pedido (MTO), contra stock (MTS) o de las dos maneras a la vez. Se integra con tu ERP y le devuelve propuestas. No guarda tus maestros ni ejecuta en planta.
Para quién
Fábricas cuyo plan depende de restricciones reales: rutas por varios recursos, tiempos de cambio que dependen del orden, turnos, campañas, utillaje compartido, caducidad y lotes mínimos. Pasa en alimentación, bebidas, química, cosmética, farmacia, metal, papel o plásticos.
Qué obtienes
Un plan orden a orden que marca lo que no cabe en su ventana, y el margen de ese plan: lo más que podría mejorar.
Qué haces ahora
Probarlo en paralelo sobre un alcance tuyo. Calcula con tus datos y no escribe nada en tu sistema.

El problema

Cambiar el orden cambia lo que cuesta la semana

Ocho lotes en una línea, tres familias de producto. Pasar de una familia a otra obliga a una limpieza, y cada limpieza tiene sus horas y su precio.

Reordena los lotes y mira cómo se mueve el coste. Si agrupas por familia, ahorras limpiezas y llegas tarde a las entregas. Si ordenas por fecha de entrega, llegas a tiempo y pagas más limpiezas. El mejor orden no es ninguno de los dos.

Este ejemplo cabe en una pantalla, así que se puede resolver del todo: la página prueba los 40.320 órdenes posibles en tu navegador. Una fábrica no se puede enumerar así.

Detalle de planta

El coste de este ejemplo son dos cosas: las horas de limpieza al pasar de una familia a otra, a 400 € la hora, y las horas de retraso sobre la fecha de entrega de cada lote, a 150 € la hora. El primer lote empieza en la hora cero y no hay huecos entre lotes.

No hay capacidad de almacén, ni turnos, ni materiales, ni recursos alternativos. Por eso cabe en una pantalla.

Ocho lotes en una línea

Arrastra un lote para moverlo, o selecciónalo y usa los botones o las flechas del teclado.

Lo que cuesta

Las reglas de este ejemplo

El plan

Tu plan, orden a orden

Las pantallas que usa quien planifica, sobre una planta de bebidas de ejemplo: tres máquinas, un almacén, ocho semanas y 160 líneas de pedido.

El plan por máquina enseña cada orden como una barra en su máquina y su día. Se desplaza con la rueda o arrastrando, pasa de todo el horizonte a la semana, el día o la hora, y lo que termina después de su semana o no cabe en sus turnos sale marcado.

Pulsas una orden y a la derecha se abre su ficha: qué puedes cambiarle, el motivo de su fecha y la ruta que sigue por la planta. El plan se queda con las máquinas de su cadena, las que la alimentan y las que alimenta.

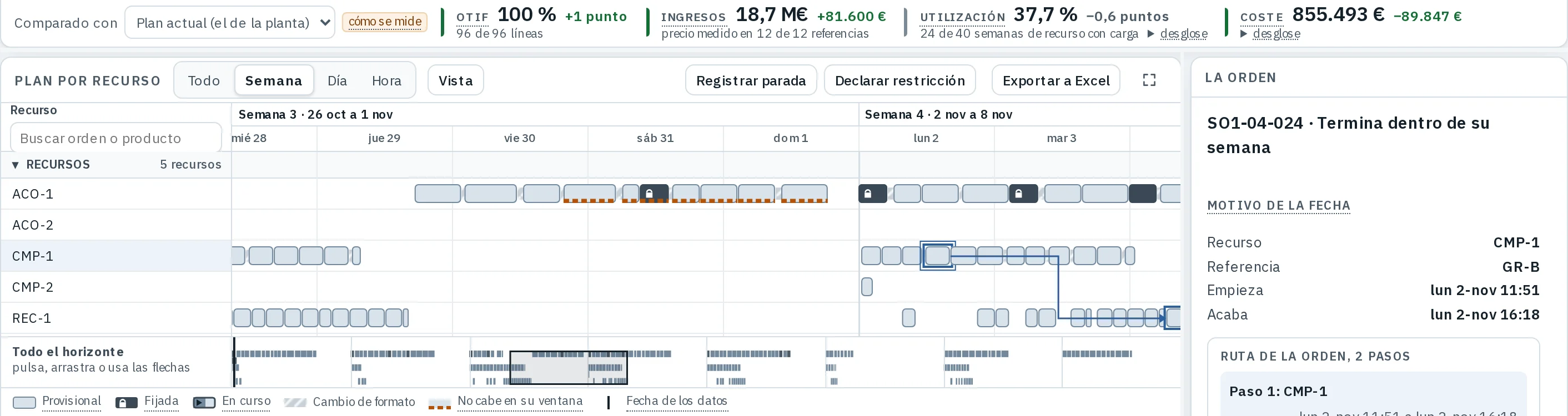

El plan por máquina de AMPE en la vista de una semana. Arriba, la cabecera del plan en una línea: el plan de la semana, su versión y su estado, y el servicio, los ingresos, la utilización y el coste frente al plan de la planta, de ejemplo. En el centro, las tres máquinas con sus órdenes y los cambios de formato entre ellas, día a día. A la derecha, el hueco de la ficha de la orden, que se abre al pulsar una. Abajo, la carga por día de la máquina y el horizonte entero, con la ventana que se ve marcada.
En un móvil, la imagen se recorre de lado. La cabecera compara el plan con el plan de la planta, de ejemplo, medido con las mismas reglas y los mismos datos. Debajo del plan, la carga por día y el horizonte entero, para saltar a cualquier semana.
El plan por máquina de AMPE en un monitor ultrapanorámico de 3.440 píxeles de ancho, en la vista de semana: la cabecera del plan en una línea y las tres máquinas a lo largo de dieciocho días, con la ficha de la orden a la derecha.
En un monitor ultrapanorámico (21:9, 3.440 píxeles de ancho), la vista de semana de esta planta enseña dieciocho días, y en uno de 1.600 píxeles, siete (medido en la demo el 22-oct-2026).
La pantalla Inicio de AMPE. Arriba, la hora y el aviso de que la planta trabaja en paralelo con el plan de la planta. Debajo, el plan de la semana con sus cuatro pasos, de los datos a la publicación, y sus cuatro cifras, servicio, ingresos, utilización y coste, frente al plan de la planta, con la utilización explicada. Al pie, que ninguna orden queda fuera de su semana.
"Inicio" enseña en qué paso está el plan de la semana, sus cifras frente al plan de la planta y qué órdenes quedan fuera de su semana. En esta planta de ejemplo, ninguna.
El bloque de la Mesa de control con la distancia al óptimo, nivel a nivel de las reglas: el primer nivel en el óptimo y el segundo a como mucho un 0,16 % del óptimo, mientras sigue calculando. Debajo, el plan mejor que AMPE ha encontrado con los mismos datos, a como mucho un 0,09 %, con menos coste que el plan en curso, y el botón Guardar como variante para compararla.

Un plan mejor, si lo hay

Cada plan dice cuánto le falta como mucho para el mejor posible, nivel a nivel de las prioridades de la planta. Mientras lo calcula, AMPE sigue buscando con los mismos datos.

Si encuentra un plan mejor, la Mesa de control lo dice y enseña en qué mejora, nivel a nivel. "Guardar como variante para compararla" lo pone al lado del plan en curso: lo comparas y lo adoptas si te convence.

La pantalla Variantes de AMPE: arriba, la cabecera del plan en curso con sus cifras. A la izquierda, la lista de variantes del plan en curso con su servicio, ingresos, utilización y coste. A la derecha, el formulario para simular un escenario con una máquina parada: la máquina, el motivo, desde y hasta cuándo, y el aviso de que una máquina sin turnos en los datos para por semanas enteras.
"Variantes" calcula el plan en curso con otras prioridades o con una máquina parada unas fechas, por mantenimiento o por una avería. Cada variante sale con sus cifras frente al plan en curso, que no cambia hasta que alguien la adopta.
La pantalla Pedidos y previsión de AMPE: filtros por tipo de línea (todas, firmes, previsión y sin dato) y por cómo se sirven, la búsqueda y el botón de Excel. Debajo, la tabla de líneas de pedido con su estado, entera a tiempo en todas las que se ven, el tipo, el artículo, la cantidad, la semana en que se pide y el día en que llega. A la derecha, el panel del detalle de la línea elegida.
"Pedidos y previsión" dice de cada línea si sale entera y a tiempo, y por qué no si no lo hace. La tabla solo pinta las filas a la vista.
La pantalla Prioridades de AMPE, versión 4 de las reglas de la planta, en tres niveles: servicio al cliente con las líneas a tiempo y completas, eficiencia de la planta sin reglas y coste con el coste del plan y los formatos que empiezan en la semana. Cada regla con su valor en el plan y flechas para subirla o bajarla. A la derecha, la regla elegida: qué mide, su objetivo y su valor en el plan en curso. Abajo, quién firmó esta versión, con qué motivo, y con qué versión se calculó el plan.
"Prioridades" ordena las reglas de la planta por niveles, y su pie dice con qué versión de las reglas se calculó el plan.

Las reglas de la planta

Quien administra la planta ordena las reglas por niveles: primero el servicio al cliente, después la eficiencia de la planta y al final el coste, o el orden que la planta decida. Un nivel de abajo no empeora uno de arriba más allá de la tolerancia que le des.

En el Catálogo se encienden y apagan reglas, como servir enteras las líneas de pedido o reducir los formatos que empiezan en la semana. Cada cambio se guarda como una versión con su autor y su motivo, y "Volver a la anterior" lo deshace.

Cómo trabajas con el plan

  • Una cifra para empezar el día

    La pantalla "Inicio" dice en qué paso está el plan de la semana y pone en lista las órdenes que quedan fuera de su semana. En el plan, "Siguiente" te lleva a la próxima y una raya marca hoy.

  • Un estado por orden

    La que coloca AMPE, fijada, lanzada, del periodo congelado o en curso. La ficha de la orden dice qué cambio admite en ese estado y en qué semanas vale.

  • Tu copia privada

    Haces una copia del plan y la trabajas como borrador que solo ves tú. Al activarla pasa a ser el plan en curso y la ve toda la planta.

  • Mover, fijar y recalcular

    Cambias una orden de día o de hora, o la arrastras a otra máquina y queda fijada allí, y recalculas. El periodo congelado se respeta, y un cambio que no cabe sale como "no respetado" con su causa.

  • Probar sin tocar el plan

    Una variante calcula el plan en curso con una máquina parada unas fechas o con otras prioridades, y el plan en curso no cambia. Si la variante convence, la adoptas.

  • Comparar planes y versiones

    El Comparador pone dos planes o dos versiones guardadas uno al lado del otro, dice por qué cambia cada orden y se descarga para llevarlo en papel a la reunión.

  • Volver al anterior

    Si el plan que acabas de activar no te convence, "Volver al anterior" devuelve a la planta el plan que había, con el motivo anotado.

  • A Excel, ya con formato

    El plan, los pedidos y lo publicado salen a Excel con la cabecera fija y con filtro, fechas de Excel y números con separador de miles, listos para filtrar sin retocarlos.

  • Cuatro menús y la ayuda a mano

    Inicio, Plan, Comparar y Ajustes. Cada pantalla enlaza su ayuda, con los pasos de lo que estás haciendo, preguntas frecuentes, el porqué de cada decisión y un glosario.

  • Colorear el plan por lo que miras

    El plan por máquina se colorea por estado, familia, formato, producto o plazo. Cada planta fija sus colores, y cada persona encuentra el plan con la última vista que eligió.

  • Varios cálculos a la vez

    Cada planificador lanza los suyos sin esperar a que acaben los de otro. Y cada cálculo reparte la secuencia de las máquinas entre varios núcleos del procesador.

  • Cada persona ve lo suyo

    Cada persona entra con su papel y sus áreas de la planta. Una instalación puede ir sin costes: el planificador ve servicio, carga y órdenes, y ninguna cifra en euros.

Nada entra en tu ERP sin que alguien lo acepte, y el alcance de lo que AMPE decide se acuerda por centros, materiales y horizonte.

El margen

El margen de cada plan

Con cada plan llega su suelo: el coste por debajo del cual, con esos datos y esas reglas, no existe ningún plan. La distancia entre el plan y su suelo es su margen, lo más que ese plan podría mejorar.

Saber lo que cuesta un plan es fácil. Saber si merece la pena buscar otro, no: que un plan cueste X no dice si existe otro que cueste un 20 % menos. El margen responde a eso, y AMPE lo entrega con cada plan.

En la aplicación, la cabecera de cada plan lleva su distancia al óptimo. AMPE la calcula en segundo plano mientras revisas el plan, nivel a nivel de tus prioridades: dice qué niveles están ya en el óptimo y cuánto podría mejorar, como mucho, el primero que no lo está, o que todavía no hay una cifra útil.

Debajo, el cálculo sobre los ocho lotes del ejemplo anterior, que es donde se ve entero. Mueve el mando y las dos cifras se acercan hasta tocarse.

Coste del plan
–
El mejor orden encontrado hasta este paso. Existe: es un orden concreto de los ocho lotes.
Suelo demostrado
–
Por debajo de aquí no existe ningún orden. Demostrado, no estimado.
Margen
–
Para las restricciones y los costes de este modelo. No es un ahorro prometido.

Coste del plan Suelo demostrado

El coste del plan y el suelo demostrado a lo largo del cálculo Dos líneas que se acercan: la de arriba, el coste del mejor plan encontrado, baja por escalones. La de abajo, el suelo demostrado, sube por escalones. Se juntan cuando ya no queda mejora posible.

El orden de los lotes en este paso

Cómo se calcula el suelo

El suelo de cada rama sale de relajar el problema por dos lados, y un problema relajado nunca cuesta más que el de verdad. Uno: si juntas los lotes seguidos de la misma familia, el orden es un recorrido por las familias que quedan, y ninguna limpieza puede costar menos que el recorrido más barato que las visite todas. Otro: cada lote que queda acaba, como pronto, en la hora actual más sus propias horas, y dos lotes no pueden ocupar la misma hora.

Cuando el suelo de una rama llega al mejor plan que ya tienes, esa rama se cierra sin mirarla. Por eso el cálculo termina mirando muchos menos órdenes de los que existen, y el resultado es el mismo que salió de probarlos todos arriba. Las dos cifras se calculan en tu navegador con estos datos y ningún otro.

La misma cifra en una fábrica

En un escenario de demostración de un fabricante de bebidas, con tres plantas y veintiséis semanas, el margen del plan es del 0,190 %: ningún plan posible con esos datos sería más de un 0,190 % mejor. Es la medida de septiembre de 2026, con hora y media de cálculo. A diferencia del ejemplo de los ocho lotes, ahí no se sabe si existe un plan que llegue al suelo. Solo se sabe que por debajo no hay ninguno.

El porcentaje está calculado sobre el valor que el modelo minimiza, que suma costes y penalizaciones como la demanda no servida. No es una línea de tu cuenta de resultados.

Las matemáticas

Las matemáticas detrás del plan

Un plan se juzga por sus indicadores. AMPE los mide igual en tu plan y en el suyo, los mejora en el orden que tú decides y te dice cuánto le falta a cada plan, como mucho, para el mejor posible en tus prioridades.

Cómo se miden. Un comprobador aparte del motor cuenta en cada plan las líneas de pedido que salen enteras en su semana, lo que se queda sin servir, los arranques y las horas de cambio, las horas extra, el inventario, la merma y el coste. Hace la misma cuenta para tu plan actual y para el de AMPE.

Cómo se buscan los objetivos. Tus objetivos van por niveles: primero el servicio, después la eficiencia de la planta y por último el coste. AMPE mejora un nivel todo lo que puede, lo fija con la holgura que tú aceptes y pasa al siguiente. Para mejorar, suelta una parte del plan, busca su mejor arreglo con el resto fijo y se queda con el cambio solo si mejora.

Cuánto falta. Con cada plan llega su suelo demostrado: el valor que, con tus datos y tus reglas, ningún plan mejora. La distancia entre los dos es el margen del plan.

Cómo juzga AMPE un plan Cuatro tarjetas de izquierda a derecha, unidas por flechas. Uno, medir: tu plan actual y el de AMPE pasan por el mismo comprobador, que cuenta líneas enteras a tiempo, cantidad sin servir, arranques y horas de cambio, horas extra, inventario y merma, y coste. Dos, ordenar: servicio, eficiencia y coste, en ese orden, y lo ganado arriba no se pierde. Tres, buscar: AMPE suelta una ventana del plan, busca su mejor arreglo con el resto fijo y se queda con el cambio solo si mejora. Cuatro, acotar: el suelo demostrado está por debajo del plan, ningún plan con tus datos y tus reglas baja de ahí, y la distancia entre los dos es lo que le falta al plan, como mucho, para el mejor posible. 1 Medir Tu plan y el de AMPE pasan por el mismo comprobador Líneas enteras a tiempo Cantidad sin servir Arranques y horas de cambio Horas extra Inventario y merma Coste La misma cuenta para los dos 2 Ordenar Tú decides qué pesa más, nivel a nivel 1 · Servicio fija lo ganado 2 · Eficiencia fija lo ganado 3 · Coste Arriba solo se cede tu holgura 3 Buscar Suelta una parte del plan y busca su mejor arreglo Ventana libre, el resto fijo Se repite mientras hay tiempo Se queda el cambio si mejora 4 Acotar Ningún plan con tus datos y tus reglas baja del suelo Plan Suelo Margen: lo que falta, como mucho Ningún plan baja de ahí 0,190 % en la demo de bebidas medido en septiembre de 2026
  1. 1. Medir

    Tu plan y el de AMPE pasan por el mismo comprobador: líneas enteras a tiempo, cantidad sin servir, arranques y horas de cambio, horas extra, inventario y merma, y coste.

  2. 2. Ordenar

    Servicio, eficiencia y coste, en el orden que tú decidas. Arriba solo se cede la holgura que aceptes.

  3. 3. Buscar

    AMPE suelta una parte del plan, busca su mejor arreglo con el resto fijo y se queda con el cambio si mejora. Se repite mientras hay tiempo.

  4. 4. Acotar

    Ningún plan con tus datos y tus reglas baja del suelo. La distancia hasta el plan es el margen: 0,190 % en la demo de bebidas, medido en septiembre de 2026.

La técnica

El plan por semanas es un modelo de programación lineal entera mixta: dimensionado de lotes con capacidad finita y listas de materiales de varios niveles. La secuencia de cada máquina, con sus horas y sus limpiezas, se calcula con programación con restricciones. El suelo sale del propio modelo semanal, relajando la exigencia de números enteros y partiendo el problema en ramas.

El suelo vale para el modelo semanal completo, que cuenta los cambios de formato por familia y semana. La secuencia de cada máquina se comprueba aparte.

Lo que puedes comprobar sin nuestro código

Si lo pides, el modelo de tu plan sale en un fichero MPS, el formato que leen los resolvedores de optimización. Un tercero lo resuelve con su herramienta y compara el coste y el suelo con los nuestros.

Se abren el método y las cifras. El código del motor no se entrega.

Resultados en bancos públicos

Un banco público es una colección de problemas de prueba, llamados instancias, con la que universidades y empresas comparan sus métodos. Estos resultados son del equipo que ha hecho AMPE. Van por tipo de problema, y cada uno dice si ya lo recoge el banco, si está depositado en Zenodo, si es de una competición o si es una medida nuestra sin depósito.

Proyectos con recursos limitados

  • En banco público · Universidad de Gante

    Proyectos con varias formas de hacer cada tarea

    Resultados en 81 instancias de MMLIB, publicados en su tabla, obtenidos con un método exacto de programación con restricciones. En 70 de las 81 el mejor valor conocido que recoge la tabla es el nuestro, y en 34 está demostrado que no existe un plan mejor. Septiembre de 2026.

    MMLIB, Universidad de Gante: tabla del banco y depósito con los certificados

Turnos y planificación hospitalaria

  • En banco público · Shift Scheduling Benchmarks

    Cuadrantes de enfermería

    Mejor solución conocida en tres instancias: MER, 7080 (antes 7081), BCV-3.46.1, 3277, y HED01b, 83, que iguala la cota que publica el banco, así que es el óptimo. Agosto de 2026.

    Shift Scheduling Benchmarks, de Tim Curtois: tabla de cotas y soluciones

  • En banco público · Shift Scheduling Benchmarks

    Cota inferior certificada de 2239 en BCV-3.46.1

    Cota inferior de 2239 para BCV-3.46.1, certificada. La penalización de un cuadrante es la suma de la de cada empleado, y las 46 cotas por empleado tienen prueba comprobada por VeriPB y por CakePB. Hasta el 15 de octubre de 2026 el banco no publicaba ninguna cota inferior para esta instancia, y desde ese día la recoge su tabla de cotas.

    Shift Scheduling Benchmarks, de Tim Curtois: tabla de cotas y soluciones y depósito con las 46 pruebas y sus cotas

  • Depositado en Zenodo

    Rotaciones de estudiantes de medicina

    Soluciones mejores que las publicadas en 8 instancias del banco MSS, que se comprueban con el modelo de sus autores. Septiembre de 2026.

    MSS, Universidad de Udine: datos de los autores y depósito con las soluciones

  • En la tabla de la competición · IHTC 2024

    Planificación hospitalaria integrada

    Cinco cotas superiores mejoradas, con las soluciones pasadas por el validador oficial. Cuatro de ellas, i02, i05, m01 y m03, figuran desde el 25 de agosto de 2026 en la tabla de mejores valores de los organizadores, que no indica autor. Parten de las soluciones publicadas y resuelven hasta el óptimo la capa de asignación de enfermeras a habitaciones y turnos, como explica un artículo en arXiv. Depositadas el 22 de agosto de 2026, antes de que la tabla las recogiera.

    IHTC 2024, Universidad de Udine y KU Leuven: tabla de los organizadores, depósito con las soluciones y artículo en arXiv

Programación entera general

  • En banco público · Zuse Institute Berlin

    Dos instancias de MIPLIB 2017

    Verificación independiente del óptimo de graph40-40-1rand y graph40-80-1rand, que un artículo de 2016 ya había demostrado, con un certificado que comprueba una máquina. La ficha de cada instancia lo recoge. Agosto de 2026.

    MIPLIB 2017, Zuse Institute Berlin (ZIB): graph40-40-1rand y graph40-80-1rand, y depósito con los certificados

Producción y taller

  • Depositado en Zenodo

    Lotes de producción en varios niveles, clase B+ de Stadtler y Suerie

    Planificación de lotes de producción en varios niveles con capacidad limitada (MLCLSP), el problema que resuelve el optimizador de suministro de AMPE. Para 13 instancias hay un plan válido que cuesta menos que el mejor valor de la hoja de referencia de 2002, solutionsbp.xls. Por ejemplo, el coste de test0048 baja de 138.916,69 a 134.202,56. Un verificador independiente, incluido en el depósito, comprueba cada plan con aritmética exacta. La comparación es solo contra esa hoja de 2002: tres artículos posteriores que podrían traer valores más bajos no se han podido leer. Octubre de 2026.

    MLCLSP, banco de Stadtler y Suerie: depósito con los planes y el verificador

  • Medida propia · sin depósito

    Datos de entrada con fallos

    Qué hace el motor de AMPE cuando los datos traen errores. La prueba toma dos instancias de la clase B+ del banco MLCLSP y prepara 64 casos con un fallo cada uno, de 16 tipos en seis familias: cantidades negativas o absurdas, fechas incoherentes, duplicados, referencias huérfanas, rutas que faltan y capacidad a cero. En los 64 el motor señala el dato con un código de su catálogo de errores de datos, aparta lo defectuoso o avisa de ello y planifica el resto. Sin contar los casos de capacidad a cero, que no tienen con qué compararse, la demanda sin fallo se sigue sirviendo: una mediana del 100 % por caso, y en el peor, el 88,8 %. Con datos válidos, en 20 controles, no dio ninguna falsa alarma. En cuatro de los tipos que deberían apartarse, como la demanda de una referencia que no existe, avisa y no planifica ese dato, pero lo deja en los datos. No mide varios fallos a la vez, datos reales de un cliente ni restricciones especiales como horas extra, lotes mínimos o caducidad. Medido el 15 de octubre de 2026.

    MLCLSP, banco de Stadtler y Suerie: instancias del banco

  • Depositado en Zenodo

    Taller flexible, instancia behnke29

    20 pedidos y 40 máquinas, donde cada operación puede ir a varias. El banco la lista como abierta, con una planificación que dura 117 y una cota inferior de 116. Está demostrado que no existe ninguna que dure 116, así que la duración mínima es 117. El depósito incluye la planificación, un verificador y el modelo para repetir la prueba. Octubre de 2026.

    FJSPLib, ScheduleOpt: tabla del banco y depósito y prueba

Competición industrial

  • Competición · EURO/ROADEF con Orange

    EURO/ROADEF Challenge 2026

    Puesto 11 en la calificación, con un problema de Orange Research: enrutar el tráfico de una gran red de telecomunicaciones mientras se hacen trabajos de mantenimiento. Se inscribieron 155 equipos y 73 entregaron solución. Según comunicó el organizador a los equipos, pasan a la final todos los que puntuaron, que en su tabla son los 30 primeros. La final se decide en el congreso ROADEF de 2027. Octubre de 2026.

    EURO/ROADEF Challenge 2026, Orange: clasificación oficial

Los resultados figuran a nombre de Alfonso Gippini Requeijo. Los depósitos están en Zenodo con su DOI y en su ORCID. Estado a 15 de octubre de 2026.

Capacidades

Lo que AMPE tiene en cuenta al planificar

Unas capacidades son reglas que el plan respeta y otras son lo que el plan te entrega. Si una restricción tuya no está aquí, la prueba con tus datos dice si el modelo la admite.

Junto al plan

Distancia al óptimo

Cada plan enseña, nivel a nivel de las prioridades de la planta, la distancia hasta su suelo demostrado.

Si lo pides

El modelo en un fichero MPS

El modelo matemático del plan sale en MPS, el formato estándar que leen los resolvedores de optimización habituales. Un tercero puede resolverlo y comprobar las cifras sin usar nuestro código.

  • Contra pedido y contra stock

    Planifica contra los pedidos en firme, contra tu previsión de ventas o contra los dos. Con los dos, la previsión cuenta igual que un pedido o va detrás y se lleva la capacidad que dejan los pedidos en firme.

  • Horas por recurso

    Horas, turnos y ventanas de cada recurso, semana a semana. Lo que no cabe sale marcado.

  • Periodo congelado

    Las semanas que tú congelas se respetan tal cual, y solo se recalcula lo que queda fuera de ellas.

  • Órdenes lanzadas y en curso

    Lo que ya está en planta no se mueve, y una orden empezada trae solo los pasos que le faltan.

  • Lote mínimo, máximo y múltiplo

    Cada lanzamiento sale con un tamaño que la planta puede fabricar y embalar.

  • Caducidad

    Respeta la vida máxima de cada material e intermedio, y de los lotes con fecha gasta primero el que antes caduca. En el producto terminado con vida declarada cuenta la edad de cada unidad aunque pase por varias plantas y almacenes: sale primero la más antigua y no se sirve lo que ya ha caducado.

  • Alternativas de lista de materiales

    Si falta un componente, usa las alternativas en el orden de prioridad que tú les das.

  • Rutas de varios pasos

    Cada orden recorre sus recursos uno tras otro, con varios niveles de lista de materiales.

  • Cambios de formato

    Tiempos de cambio que dependen del orden, por producto, por atributo o por clase de cambio. También del sentido del cambio: entre referencias que comparten otro atributo, como la familia, pasar de una graduación, una dosis o un tamaño menor a uno mayor puede costar distinto que a la inversa. La ficha de cada cambio dice si su tiempo sale de tu matriz o de un valor de respaldo, cuando la matriz no trae ese par.

  • Utillaje compartido

    Placas, rodillos o formatos que varias máquinas comparten se planifican como un recurso más.

  • Campañas

    Agrupa lo que se fabrica seguido para gastar menos en cambios, y tú eliges cuánto pesa eso frente al servicio.

  • Líneas de pedido enteras

    Una regla cuenta las líneas de pedido que salen completas, a tiempo o tarde, y otra las que salen completas y en su semana, con lo que el cliente acepte que falte. El plan las sirve en el orden de tus prioridades.

  • Prioridades por pedido

    Una urgencia por línea de pedido y objetivos por orden de importancia, que el plan atiende uno tras otro.

  • Plazo máximo de retraso

    Cada línea firme de pedido puede llevar las semanas que admite esperar. Es una regla dura: lo que no cabe en ese plazo se cancela, con el coste de la venta perdida. Si una línea no se puede cancelar y no cabe, el modelo puede quedarse sin plan, y entonces AMPE nombra esas líneas.

  • Varias plantas

    Plantas, almacenes y transporte entre ellos en el mismo plan.

  • Stock de seguridad

    Un mínimo por referencia en cada planta y almacén. Puede ser una regla que el plan no rompe o un mínimo flexible, y entonces el plan cuenta lo que falta.

  • Stock objetivo y cobertura

    Un stock objetivo o máximo por referencia, y el plan repone hasta ese nivel. La cobertura de cada referencia se ve en días.

  • Existencias de partida

    El stock de cada planta y almacén al empezar. Lo que está en calidad, en cuarentena o en tránsito cuenta desde la semana en que queda libre.

  • Espacio de almacén

    La capacidad de cada planta o almacén semana a semana según su calendario, en palés, metros cúbicos o la unidad del producto. Si un pedido o una previsión no se puede servir porque no hay sitio para adelantar su producción, AMPE lo dice en ese pedido.

  • Coste de tener stock

    El almacenaje de cada semana entra en el coste del plan, y el inventario con que acaba el horizonte sale valorado.

  • Restricciones del día a día

    Cerrar una línea, abrir un turno, dedicar una línea a unas referencias o impedir que dos vayan seguidas.

  • Promesa de fecha

    Para un pedido nuevo, la semana más temprana en que se sirve entero sin quitar nada a lo comprometido.

  • Horizonte flexible

    De unas pocas semanas hasta 52, según lo lejos que necesites ver.

  • Plan al minuto

    Además del plan por semanas, te entrega la secuencia de cada recurso, orden a orden, con su hora de inicio y de fin.

Además del plan de producción

SAP IBP, el producto de planificación integrada de SAP, se divide en bloques. AMPE hace dos de ellos, el suministro y el inventario en varios escalones, y se conecta con SAP para leer tus datos y devolverte las propuestas.

Suministro

Optimizador de suministro

Decide qué fabricar, comprar y mover entre plantas y almacenes, y en qué semana. Cuenta la capacidad finita de cada recurso y lo que cuesta cada decisión.

Inventario

Inventario en varios escalones

Decide en qué punto de la red guardar el stock de seguridad, de la materia prima al producto terminado, para dar el servicio que pides con el menor coste de stock.

Integración

Conector con SAP

Lee maestros, stock, órdenes y capacidad de S/4HANA y de ECC por sus interfaces estándar, y devuelve las propuestas. Sin una confirmación expresa no escribe nada.

Queda fuera

  • Calcular la previsión de demanda. AMPE planifica con la que le des, sean pedidos en firme, una previsión tuya o los dos.
  • La planificación de ventas y operaciones (S&OP) y la torre de control de la cadena de suministro.
  • Ejecución en planta. No sustituye a un MES ni recoge confirmaciones.
  • Guardar tus datos maestros. AMPE los lee de tu sistema.

Tus sistemas

Por dónde entra, qué lee y qué escribe

AMPE se pone al lado de tu ERP, no encima. La integración de serie es con SAP, y otro ERP entra por el contrato de integración. La versión que tengas cambia los nombres técnicos, no el dibujo.

La lectura entra por una sola puerta. La escritura sale de la pieza que produce cada cosa y llega a la pieza de tu ERP que la recibe, y nunca a otra. Lo que AMPE no cubre se queda donde está.

El comprobador revisa que cada plan cumpla las restricciones del modelo y calcula su suelo.

Detalle de sistemas

En el catálogo hay 31 puntos de integración con SAP, de los cuales AMPE necesita 23 para planificar. Cada uno se abre hasta el nombre técnico, los campos y el identificador del catálogo, y los de escritura llevan su contrato operativo: objeto y estado admitido, autorización, confirmación, hasta dónde se deshace, qué pasa si se manda dos veces y qué pasa si alguien cambia el plan mientras se calcula.

Cómo se conectan tu ERP y AMPE Tu ERP, a la izquierda, con el MRP y el PP/DS. AMPE, a la derecha, con el contrato de datos, el plan de suministro, la secuencia y el comprobador. Cinco conexiones, descritas una a una en la tabla que hay debajo. Lo tuyoTu ERPMRPnecesidades y comprasPP/DSsecuencia en la línea MESejecución en planta Quien planificaacepta, rechaza o ajusta La caja AMPE Contrato de datos Plan de suministro Secuencia Comprobador Maestros, stock, órdenes y capacidad 1 Órdenes previsionales y propuestas de compra 2 Secuencia dentro de cada semana y centro 3 El plan, su suelo y el informe del comprobador 4 5 AMPE no interviene aquí El MES sigue confirmando contra tu ERP, como hoy
  1. Tu ERP

    1 Maestros, stock, órdenes y capacidad

    Contrato de datos, en AMPE

  2. Plan de suministro, en AMPE

    2 Órdenes previsionales y propuestas de compra

    MRP, en tu ERP

  3. Secuencia, en AMPE

    3 Secuencia dentro de cada semana y centro

    PP/DS, en tu ERP

  4. Comprobador, en AMPE

    4 El plan, su suelo y el informe del comprobador

    Quien planifica

  5. MES

    5 Confirmaciones de planta. AMPE no interviene

    Tu ERP, como hoy

Conexiones
NºDeAQué viajaSentido
1Tu ERPContrato de datosMaestros, stock, órdenes y capacidadAMPE lee
2Plan de suministroMRPÓrdenes previsionales y propuestas de compraAMPE propone
3SecuenciaPP/DSSecuencia dentro de cada semana y centroAMPE propone
4ComprobadorQuien planificaEl plan, su suelo y el informe del comprobadorAMPE informa
5MESTu ERPConfirmaciones de plantaAMPE no interviene

La prueba

Empiezas en paralelo y no apagas nada

En cada fase cambia quién decide y qué escribe AMPE en tu sistema.

  1. Fase 1. En paralelo

    AMPE calcula sobre tus datos reales y no toca nada. Tú comparas su plan con el tuyo, semana a semana.

    Qué lee
    Maestros, stock, órdenes abiertas, capacidad y calendario.
    Qué escribe
    Nada en tu sistema. El plan sale como fichero y como pantalla.
    Quién decide
    Tu planificador, con su herramienta de siempre.
    Qué cambia de manos
    Nada. Cambia lo que sabes de tu plan de hoy.
    Cómo se vuelve atrás
    Dejando de mirarlo. No hay nada que deshacer.
    Con qué se sale
    La comparación semana a semana y el margen de cada plan.
  2. Fase 2. Propuestas aceptadas a mano

    AMPE propone y alguien acepta. La escritura existe, y pasa por una persona cada vez.

    Qué lee
    Lo mismo que en la fase anterior, con las órdenes fijadas marcadas como tales.
    Qué escribe
    Órdenes previsionales y propuestas de compra, solo las que se aceptan.
    Quién decide
    Tu planificador, lote a lote o por bloques.
    Qué cambia de manos
    La propuesta del plan maestro. La decisión sigue siendo tuya.
    Cómo se vuelve atrás
    Mientras la orden siga previsional, borrándola. Después de convertirla, liberarla o empezarla ya no es reversión: es compensación dentro de tu ERP.
    Con qué se sale
    Dejando de aceptar propuestas. Lo aceptado se queda donde está.
  3. Fase 3. El corte

    El plan maestro lo produce AMPE y las piezas que ceden decisiones dejan de producirlo. Siguen encendidas para lo que no cede.

    Qué lee
    Lo mismo, con el alcance acordado de centros, materiales y horizonte.
    Qué escribe
    El plan completo dentro de ese alcance, por el mismo contrato de la fase anterior.
    Quién decide
    AMPE dentro del alcance acordado. Fuera de él, lo que decidía antes.
    Qué cambia de manos
    La secuencia y el plan maestro de ese alcance, y nada más.
    Cómo se vuelve atrás
    Devolviendo el alcance a la pieza que lo hacía. El acuerdo dice en cuánto tiempo.
    Con qué se sale
    Con el alcance escrito, que es lo que se devuelve.

A tiempo y completa

Cuenta las líneas de pedido que el plan sirve enteras en su semana, o con lo que el cliente acepte que falte. Una línea que llega después de su semana, o con menos de lo que el cliente acepta, no cuenta.

Servida entera, aunque sea tarde

Cuenta las mismas líneas cuando el plan las sirve enteras, a tiempo o tarde. Una línea servida en parte tampoco cuenta.

No todas las plantas dan por cumplida una entrega tardía, así que la comparación enseña las dos cifras para tu plan y para el de AMPE, sobre las mismas líneas y con la misma regla para los dos. La configuración de tu planta dice cuál es la principal, la que pesa en el resultado de la comparación. Si no la cambias, es la primera.

Dónde corre

Un contenedor en tu red

Se entrega como una imagen de contenedor. Corre con usuario sin privilegios y no necesita salida a internet. Mientras lo pruebas, puede correr en una instancia que operamos nosotros.

En tu red, nada sale de ella: AMPE solo se conecta a tus propios sistemas. En una instancia que operamos nosotros no hay tope de cálculos: retirarlo es apagar la instancia.

La imagen que se entrega en tu red lleva el motor compilado y sin su código fuente. La licencia va firmada y se comprueba dentro del contenedor, sin red, y AMPE comprueba que sus ficheros son los que se entregaron. Si la licencia falta o caduca, o los ficheros no coinciden, AMPE sigue enseñando el último plan y las consultas, no calcula planes nuevos y Ajustes, Servicio dice por qué.

El registro de uso apunta cada cálculo de plan: quién lo lanzó, cuándo, cuánto tardó, si dejó plan y con qué versión. No lleva ni un dato de tu plan. En la Ayuda de AMPE, quien tiene la planta ve cuántos cálculos van este mes, cuántos en total y cuándo fue el último.

Dónde corre AMPE Dentro de tu red están tu ERP y el contenedor de AMPE, con el adaptador, el motor y el comprobador, más un volumen para el registro de uso, que apunta cada cálculo sin datos del plan, y el contador de cálculos que enseña la Ayuda. No hay nada fuera de tu red y ninguna flecha sale de ella. Tu red Tu ERPMaestros, stock y órdenesDonde vuelven las propuestas VolumenRegistro de uso, sin datos del plan Contenedor AMPE Usuario sin privilegios. Sin salida a internet. Adaptador Motor Comprobador Contador de cálculos Este mes, en total y el último En la Ayuda de AMPE lee propone anota cuenta
  1. Tu red: tu ERP

    Lee maestros, stock, órdenes y capacidad

    Tu red: el contenedor, con adaptador, motor y comprobador

  2. Tu red: el contenedor

    Propone el plan

    Tu red: tu ERP

  3. Tu red: el contenedor

    Anota cada cálculo: quién, cuándo, cuánto tardó y si dejó plan

    Tu red: un volumen para el registro de uso, sin datos del plan

  4. Tu red: el contenedor

    Cuenta los cálculos de cada planta

    La Ayuda de AMPE: este mes, en total y el último, para quien tiene la planta

Cómo empezar

Una prueba en paralelo con tus datos

Corre sobre un alcance tuyo y no toca tu sistema. Sale con la comparación semana a semana contra tu plan de hoy y con el margen de cada plan.

Descargar la presentación PDF, 36 páginas, 2,9 MB Descargar el folleto PDF, 2 páginas, 0,1 MB

Lo que decide si la prueba ha ido bien se acuerda antes de empezar, no después: qué alcance, qué datos, qué resultado la da por buena y quién firma la comparación.

Dos caminos para la prueba: una instancia solo para tu empresa, cifrada, con contraseña y alojada en la Unión Europea, que usas desde el navegador, o el contenedor en tu red, y entonces tus datos no salen de ella.

Hablar con nosotros

Usamos tu correo solo para contestarte. Detalle en privacidad. También puedes escribir a [email protected].

Qué datos hacen falta

  • Maestros de material y de rutas del alcance que quieras probar.
  • Stock de partida y órdenes abiertas a una fecha de corte.
  • Capacidad y calendario de los centros de ese alcance.
  • La demanda con la que planificas hoy, sean pedidos en firme, previsión de ventas o los dos.
  • Tu plan de hoy para ese mismo alcance, que es contra lo que se compara.

Qué trabajo te pide

  • Una extracción de esos datos, que en general es un trabajo de tu equipo de sistemas.
  • Una sesión con quien planifica, para recoger las restricciones que no están en los datos.
  • Revisar con nosotros el plan que sale, para separar un error del modelo de una restricción que faltaba.
